Kort svar: Når bedriften kjøper et batterianlegg, bør du kreve en dokumentert risikovurdering, sertifikater for battericellene, data fra storskala brannprøving, en plan for plassering og deteksjon, full sluttdokumentasjon og en beredskapsplan. Elektrisk arbeid og installasjon skal gjøres av en registrert elvirksomhet. Et tilbud som bare oppgir kWh og pris, gir for lite grunnlag for en sammenligning.

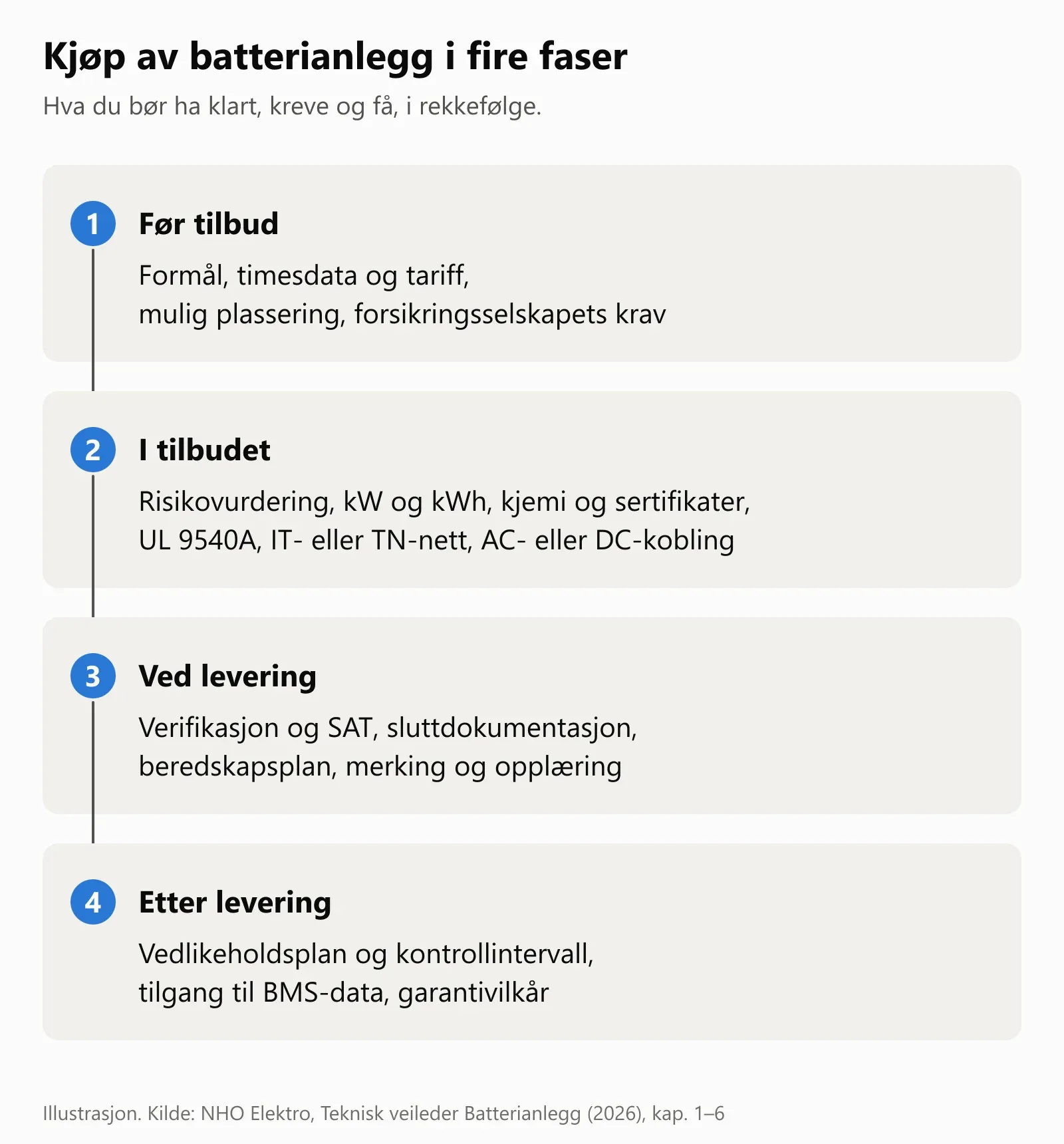

Artikkelen følger kjøpet i rekkefølge: hva du bør ha klart før du ber om tilbud, hva tilbudet bør inneholde, hva du skal få ved levering, og hva som gjelder etterpå. Nederst finner du en sjekkliste som kan skrives ut eller brukes i en anbudsbeskrivelse. Grunnlaget er NHO Elektros Teknisk veileder Batterianlegg (august 2026) og standardene den viser til.

Hvorfor er ikke et batterianlegg «plug-and-play»?
Mange batterier selges som ferdige skap som bare skal kobles til. Veilederen påpeker at markedsføringen ofte gir dette inntrykket, mens virkeligheten er mer sammensatt. Et batterianlegg består av mer enn batteriet. Det omfatter også omformer, vern, kabling, rom eller kapsling, ventilasjon, deteksjon og styring. Litium-ionebatterier kan ved feil gå inn i en termisk hendelse, det vil si ukontrollert varmeutvikling i cellene som kan gi brann og brennbar gass. Derfor skal plassering og sikringstiltak bygge på en dokumentert risikovurdering, og arbeidet på det elektriske anlegget skal ikke starte før den er gjort.
Regelverket rundt dette er forklart i krav til batterianlegg i næringsbygg.
Hva bør du ha klart før du ber om tilbud?
Gode tilbud krever godt grunnlag. Avklar dette først:
- Formålet. Skal batteriet kappe effekttopper, lagre solstrøm, gi reservestrøm ved strømbrudd eller levere tjenester til nettet? Formålet styrer forholdet mellom effekt (kW) og energi (kWh). Les mer i dimensjonering av batteri.
- Lastdata. Timesverdier for forbruket det siste året, som du kan få fra nettselskapet, og nettleieavtalen.
- Nettkapasitet. Om tilknytningen og det elektriske anlegget tåler batteriet. Er det tvil, bør leverandøren avklare dette med nettselskapet.
- Plassering. Hvor det er mulig å sette batteriet, og hva som står i nærheten. Se brannsikkerhet og plassering.
- Forsikring. Spør forsikringsselskapet tidlig. Veilederen understreker at forsikringsselskapet kan stille strengere krav enn regelverket, og at krav som oppdages sent, kan føre til kostbare endringer.
- Reservestrøm. Skal anlegget forsyne bygget ved strømbrudd, må det stå i forespørselen. Øydrift må prosjekteres særskilt. Se nødstrøm og øydrift.
Hva bør tilbudet inneholde?
Kjemi og sertifikater
Be om å få oppgitt batterikjemien, som normalt er LFP (litium-jern-fosfat) eller NMC (nikkel-mangan-kobolt). De har ulike egenskaper ved brann, men kjemien alene avgjør ikke hvor trygt anlegget er. Mer om dette i LFP eller NMC.
Be også om sertifikat for cellene. Veilederen anbefaler at celler i stasjonære anlegg er i samsvar med IEC 63056, som bygger på IEC 62619 for industrielle litium-ionebatterier. Det skal være dokumentert samsvar mellom batteri og BMS. BMS (batteristyringssystemet) er elektronikken som overvåker cellene og stopper lading eller utlading ved feil. Tilbys brukte celler, skal tilstanden være dokumentert. Uten slik dokumentasjon fraråder veilederen å bruke dem.
Data fra brannprøving (UL 9540A)
UL 9540A er en amerikansk metode for storskala brannprøving av batterisystemer. Testen viser blant annet hvor mye gass systemet avgir, og hva gassen består av. Disse tallene trengs for å dimensjonere ventilasjon og gassdeteksjon. Ifølge veilederen lar ikke ventilasjonen seg dokumentere uten dem. Testresultatene kan også begrunne kortere avstander til bygg og naboenheter når de viser at brann i én enhet ikke smitter over til andre. Be om selve rapporten. En bekreftelse på at testen er gjort, er ikke nok.
Passer utstyret i IT-nett?
Mange norske anlegg har IT-nett, et fordelingssystem der strømforsyningen ikke er direkte forbundet med jord. Mye utenlandsk utstyr er laget for TN-nett, som dominerer i Europa. Leverandøren bør dokumentere at batteri og omformer kan brukes i nettet dere har. Hvis ikke, kan en skilletransformator være nødvendig, og den bør da være med i prisen.
AC- eller DC-kobling?
Et batteri kan kobles på vekselstrømsiden av det elektriske anlegget (AC) eller direkte til et solcelleanlegg via en hybridomformer (DC). AC-kobling gjør det ofte enklere å kombinere utstyr fra ulike leverandører. DC-kobling gir mindre omformingstap, men binder dere oftere til én leverandør. Be leverandøren begrunne valget for anlegget deres.
Tilgang til BMS-data
Spør hvor driftsdata fra BMS lagres, hvem som har tilgang, og om tilgangen krever egen programvare eller abonnement. Veilederen peker på at dette kan bli viktig etter garantitiden, når batterihelsen skal vurderes.
Skriftlige garantivilkår
Be om produsentens garantivilkår skriftlig: varighet, antall sykluser, hvor mye kapasitet som er garantert ved slutten av garantitiden, og hvilke driftsforhold og hvilket vedlikehold garantien forutsetter.
Hvordan sammenligner du tilbud på batterianlegg?
Sammenlign mer enn pris per kWh. Tabellen viser hva som bør stå i hvert tilbud.
| Punkt | Spør etter | Tegn på at noe mangler |
|---|---|---|
| Kapasitet og effekt | Både kWh og kW, og hvordan de er valgt ut fra formålet | Bare kWh er oppgitt |
| Sikkerhet | Plan for plassering, brannskille, ventilasjon og deteksjon | «Ingen spesielle tiltak nødvendig» uten begrunnelse |
| Dokumentasjon | Sertifikater og UL 9540A-rapport | Bare datablad |
| Nettsystem | Bekreftet bruk i IT- eller TN-nett | Ikke nevnt |
| Omfang | Nettmelding, idriftsettelse, test og opplæring | Uklart hva som er med |
| Drift | Vedlikeholdsplan, datatilgang og eventuelle abonnementer | Løpende kostnader er ikke oppgitt |
| Garanti | Skriftlige vilkår fra produsenten | Bare antall år |
Vil dere ha en vurdering av et konkret bygg før dere ber om tilbud? Vi ser gjerne på formål, plassering og hva som må avklares med nettselskap og forsikring. Ta kontakt.
Hva skal du få ved levering?
Før anlegget settes i vanlig drift, skal det verifiseres etter NEK 400:2026 del 6, med visuell inspeksjon og elektrisk prøving. I tillegg kommer funksjonstester av batterisystemet etter produsentens krav og NEK 488:2024, og en akseptansetest på stedet (på engelsk Site Acceptance Test, SAT). Avvik skal være rettet før overlevering. Krev dette:
- Sluttdokumentasjon med resultater fra prøving og tester.
- Samsvarserklæring fra elvirksomheten.
- Dokumentert risikovurdering, utarbeidet før arbeidet startet.
- Drifts- og vedlikeholdsmanual. NHO Elektro har egne maler for dette i NHO Elektrodokumentasjon for batteriinstallasjoner, der risikovurderingen er ett av de obligatoriske dokumentene.
- Beredskapsplan, som NEK 488 krever som del av driftsdokumentasjonen.
- Oppslag ved anlegget, merking og opplæring av dem som har ansvar for bygget.
Sluttdokumentasjonen skal overleveres til eier (fel § 12).
Hva gjelder etter levering?
Eieren har ansvaret for at anlegget holdes i forskriftsmessig stand. Arbeidet gjøres av fagfolk. Avklar ved kjøpet hvem som tar vedlikeholdet, hvor ofte anlegget skal kontrolleres, og hvem som har tilgang til driftsdata. Detaljene står i drift, kontroll og beredskapsplan.
Spør også hva garantien forutsetter. Vedlikeholdet skal følge produsentens plan (NHO Elektro, 2026, kap. 6). Sjekk i garantivilkårene hva som kreves for at garantien skal gjelde, og vurder en serviceavtale allerede som en del av kjøpet. Avklar hva avtalen dekker for selve batteriet. Vi tilbyr egne serviceavtaler for batterianlegg. For batteriene vi leverer, er dokumentert vedlikehold viktig for å beholde garantien.
Sjekkliste: krav til leverandør av batterianlegg
Før tilbud
- Formål beskrevet (effekttopper, solstrøm, reservestrøm, nettjenester)
- Timesdata for forbruk og nettleieavtale vedlagt
- Nettkapasitet og elektrisk anlegg vurdert
- Mulige plasseringer beskrevet
- Forsikringsselskapets krav innhentet
I tilbudet
- Beskrevet hvordan risikovurderingen gjøres, og at den er ferdig før arbeidet starter
- Kjemi og sertifikat for cellene (IEC 63056 / IEC 62619)
- Samsvar mellom batteri og BMS dokumentert
- Rapport fra storskala brannprøving (UL 9540A)
- Plan for plassering, brannskille, ventilasjon og deteksjon
- Bekreftet bruk i IT-nett, eventuelt skilletransformator
- AC- eller DC-kobling begrunnet
- Tilgang til BMS-data og eventuelle abonnementer
- Garantivilkår skriftlig
- Nettmelding, idriftsettelse og test inkludert
Ved levering
- Dokumentert risikovurdering overlevert
- SAT og verifikasjon gjennomført, avvik rettet
- Sluttdokumentasjon og samsvarserklæring
- Drifts- og vedlikeholdsmanual
- Beredskapsplan
- Merking, oppslag og opplæring
Etter levering
- Vedlikeholdsplan og kontrollintervall avtalt
- Serviceavtale vurdert opp mot garantivilkårene (dokumentert vedlikehold)
- Tilgang til driftsdata avklart
Hvordan vi jobber
Vi leverer batteri som EPC, det vil si som totalleveranse: vi prosjekterer, bygger, melder anlegget til nettselskapet og setter det i drift. Vi velger system ut fra behovet i prosjektet og er ikke bundet til én fast leverandør. Vi tilbyr både AC-kobling og DC-kobling med hybridomformer, etter hva anlegget trenger. Vi prosjekterer og installerer også batterianlegg med øydrift og nødstrøm, der bygget egner seg. Vi formidler produsentens garanti og går gjennom de faktiske vilkårene i tilbudet. Etter idriftsettelse tilbyr vi egne serviceavtaler for batterianlegg. Vi er registrert i Elvirksomhetsregisteret og medlem av NHO Elektro, og fagfolk hos oss deltar i NEK-komiteen NK 21/120 Sekundærbatterier og energilagringssystemer. Mer om leveransen står på batteri for næringsbygg, og mer om rutinene våre står på kvalitet og HMS.
Ofte stilte spørsmål
Hva bør jeg spørre om når jeg kjøper et stort batteri til bedriften?
Spør om batteriet er riktig dimensjonert for formålet, hvilken kjemi og hvilke sertifikater batteriet har, om det finnes brannprøvingsdata, hvor det skal stå, og hvilken dokumentasjon du får ved levering.
Hvilken dokumentasjon skal jeg få med et batterianlegg?
Risikovurdering, sluttdokumentasjon med testresultater, samsvarserklæring, drifts- og vedlikeholdsmanual og beredskapsplan.
Hvordan sammenligner jeg tilbud på batterianlegg?
Se på mer enn pris per kWh. Sammenlign både kW og kWh ut fra formålet, plan for plassering og brannsikring, sertifikater og UL 9540A-rapport, om utstyret passer i IT- eller TN-nett, hva som er med av nettmelding og idriftsettelse, løpende kostnader og skriftlige garantivilkår.
Hva bør stå i en anbudsbeskrivelse for batterilagring?
Formål, lastdata, mulig plassering, nettsystem og krav til dokumentasjon. Sjekklisten over kan brukes som utgangspunkt.
Kan vi montere batteriet selv for å spare penger?
Nei. Installasjon og elektrisk arbeid skal utføres av en registrert elvirksomhet.
Skal dere be om tilbud på batterianlegg?
Sjekklisten over kan brukes som den er, også i en anbudsbeskrivelse. Vil dere drøfte formål, plassering eller dokumentasjonskrav for et konkret bygg, kan dere ta kontakt. Les mer om leveransen på batteri for næringsbygg.
Kilder
- NHO Elektro, Teknisk veileder Batterianlegg (august 2026). Kapittel 1, 2, 3.1, 3.2, 4, 5 og 6, samt Tillegg B. nhoelektro.no/batteri
- NHO Elektro: NHO Elektrodokumentasjon for batteriinstallasjoner.
- NEK 400:2026, del 6 og del 8-806.
- NEK 486:2021 og NEK 488:2024 (IEC 62933-5-1 og -5-2).
- IEC 62619:2022 og IEC 63056:2020.
- UL 9540A: Test Method for Evaluating Thermal Runaway Fire Propagation in Battery Energy Storage Systems.
- Forskrift om elektriske lavspenningsanlegg (fel), §§ 12 og 14. Lovdata.
